廠辦裝修可以先施工再補審嗎?罰鍰、拆改與營運延誤風險

廠辦裝修審查

廠辦裝修能不能先施工再補審,不能只看工程大小,而要先確認施工內容是否屬於應申請的室內裝修範圍,以及是否連動消防、結構、變更使用、機電或職業安全衛生等程序。若屬應辦審查的工程,原則上應先完成必要審查並取得可施工的核准或許可文件,再安排工班進場。

並非所有廠辦工程都一律需要送審,例如活動家具或可移動屏風,和固定天花板、內部牆面、固定隔屏、分間牆變更的判斷不同。群新室內裝修以下將依工程類型、未審先做風險與補救方式分段整理,協助企業在搬遷、驗廠與產線啟用前,先把法規程序納入工程排程。

廠辦裝修可以先做再補審嗎?

若廠辦屬於依法應申請室內裝修審查的建築物,且施工內容落入室內裝修範圍,原則上不能先施工再以補審取代事前程序。依《建築物室內裝修管理辦法》第22條,應先申請圖說審核,審核合格並領得主管建築機關發給的許可文件後,才能進行室內裝修施工。

不過,並非所有廠辦及所有工程都必須送審,仍須依建築物用途、是否屬供公眾使用建築物、原核准圖說及實際施工內容個案判斷。

所謂「未審先做」,是指工程原本應先申請室內裝修審查、施工許可或其他必要程序,但企業尚未完成圖說審查、尚未取得文件,就先讓工班進場拆除或施作。

常見的未審先做情境包括:

未審先做情境風險
還沒送圖審,就先拆牆、做隔間可能面臨裁罰與工程延誤
還沒確認消防,就先封天花灑水頭、排煙、偵煙器可能不符
租約一簽就進場施工房東同意、大樓規範、政府審查可能都沒處理
先照設計圖施作,事後才處理文件圖面與現場不符,可能增加改善成本
委由未具相應資格或登記的單位辦理 可能不符合室內裝修從業資格規定,且圖說、施工及查驗責任不易釐清

若依法應申請室內裝修審查卻未辦理,經查核後可能面臨裁罰、工程延誤與額外改善成本,並影響後續使用及營運時程。

哪些工程可能涉及室內裝修審查?

判斷重點不是工程名稱寫成「辦公室整理」或「廠房改善」,而是現場實際施作內容是否落入室內裝修項目。以下四類工程應優先確認是否需要申請:

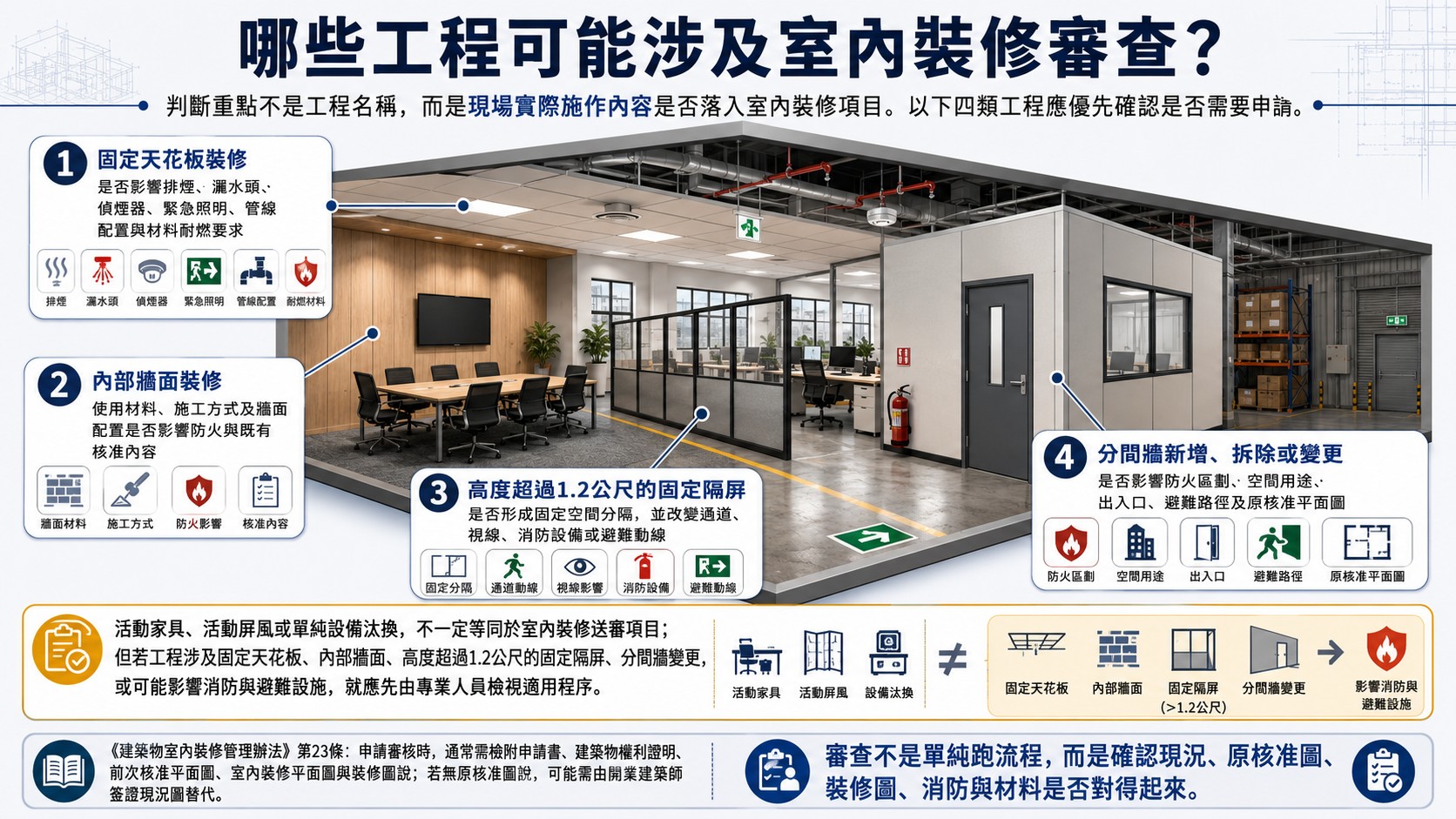

可能涉及室內裝修審查的項目廠辦規劃時應先確認的重點
固定天花板裝修是否影響排煙、灑水頭、偵煙器、緊急照明、管線配置與材料耐燃要求
內部牆面裝修使用材料、施工方式及牆面配置是否影響防火與既有核准內容
高度超過1.2公尺的固定隔屏是否形成固定空間分隔,並改變通道、視線、消防設備或避難動線
分間牆新增、拆除或變更是否影響防火區劃、空間用途、出入口、避難路徑及原核准平面圖

活動家具、活動屏風或單純設備汰換,不一定等同於室內裝修送審項目;但若工程涉及固定天花板、內部牆面、高度超過1.2公尺的固定隔屏、分間牆變更,或可能影響消防與避難設施,就應先由專業人員檢視適用程序。

《建築物室內裝修管理辦法》第23條也明定,申請室內裝修審核時,應檢附申請書、建築物權利證明文件、前次核准使用執照平面圖、室內裝修平面圖或申請建築執照之平面圖,以及室內裝修圖說;若沒有原核准圖說,則可能需由開業建築師簽證現況圖替代。

哪些工程可能涉及室內裝修審查

廠辦未審先做有哪些風險?

經查核後可能被要求停止相關施工

廠辦施工常會產生噪音、粉塵、搬運與施工車輛進出,可能引起管委會、房東、鄰近廠戶或其他使用者注意。經主管機關查核後,若確認屬於應申請而未申請的室內裝修,可能被要求停止相關施工、限期改善或補辦,並依法裁處罰鍰。實際處理方式仍須依違規內容與主管機關認定而定。
即使可以補辦,也不是補上一份文件就能立即繼續施工。企業通常還要盤點現況、補齊圖說與資料,並確認已完成的部分能否合法保留。若涉及拆改,搬遷、機台進場、產線測試與客戶驗廠時程都可能受到影響。

罰鍰不是一次就結束

建築法第95條之1規定,違反第77條之2第一項或第二項者,主管機關可對建築物所有權人、使用人或室內裝修從業者處新臺幣6萬元以上、30萬元以下罰鍰,並限期改善或補辦;逾期仍未改善或補辦者,得連續處罰,必要時也可強制拆除違規裝修部分。
這代表罰鍰不是繳完就沒事。如果企業沒有在期限內完成補辦、改善或拆除,後面仍可能繼續被處罰。

已經做好的隔間、天花可能要拆掉

廠辦最容易出事的地方,通常是隔間和天花板。
例如封天花後,原本的灑水頭、偵煙器、排煙設備被遮蔽,或儲煙空間被破壞;又或者新做的會議室、辦公室、倉儲間改變了原有逃生路線。這些問題不是「補申請」就一定能解決,有時候必須拆掉重做。
廠房天花板施工可能連動排煙、灑水、偵煙、緊急照明及其他消防設備配置。若未先檢討就擅自封板,可能造成設備遭遮蔽、配置不符或現場需要拆改。

消防查驗或竣工查驗過不了

依法應申請室內裝修審查的案件,應在圖說審核合格並取得許可文件後施工。依《建築物室內裝修管理辦法》第32條,工程完竣後,應由建築物起造人、所有權人或使用人會同室內裝修從業者,向原申請審查機關或機構申請竣工查驗;查驗合格後,再向主管建築機關申請核發室內裝修合格證明。
若企業未審先做,可能出現現場施工與圖說不符、材料證明不足,或防火避難及消防設備配置需要調整等問題,使後續補辦及竣工查驗更加複雜。

租賃、驗收與合約糾紛一起爆發

承租廠辦時,未審先做還可能牽動房東同意、免租期、交屋條件、搬遷時程與工程款。若申辦責任、文件提供與補件費用沒有事先寫入契約,停工後容易進一步衍生責任與費用爭議。

為什麼廠辦比一般辦公室更需要整合評估?

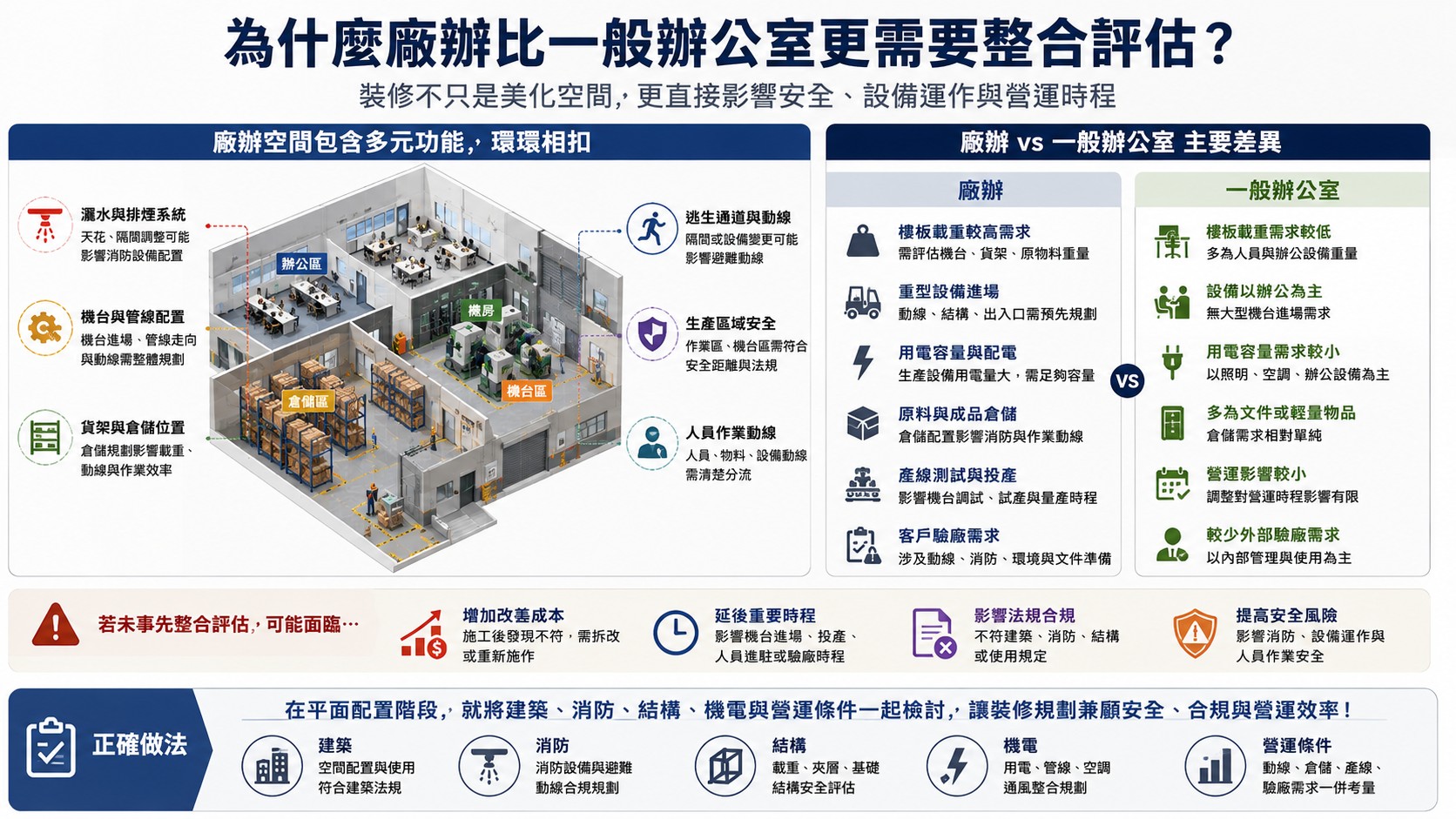

廠辦空間通常同時包含辦公區、倉儲區、機台區、機房與人員作業動線。看似只調整隔間或天花板,實際上可能連動灑水與排煙配置、機台管線、貨架位置、逃生通道及生產區域的使用安全。

與一般辦公室相比,廠辦還要特別評估樓板載重、重型設備進場、用電容量、原料與成品倉儲、產線測試及客戶驗廠需求。任何一項在施工後才發現不符,都可能增加改善成本,並延後機台進場、投產、人員進駐或驗廠時程。

因此,廠辦裝修不能只用「住家裝潢」或單純辦公室美化的思維處理,而應在平面配置階段,就把建築、消防、結構、機電與營運條件一起檢討。

為什麼廠辦比一般辦公室更需要整合評估

廠辦裝修可能同時涉及哪些程序?

廠辦工程不一定只辦一種審查。不同施工內容可能分別落入室內裝修、消防、結構、變更使用、機電與職業安全衛生程序,建議先依下表分流確認:

程序類型常見需要確認的情況建議先由誰評估或辦理
室內裝修固定天花板、內部牆面、高度超過1.2公尺的固定隔屏或分間牆變更開業建築師或具資格的室內裝修專業人員
消防隔間或天花改變灑水、偵煙、排煙、緊急照明、出口標示或避難動線消防設備師、消防設備士或相關專業人員
結構變動主要構造、增設夾層或平台、設置大型設備基座、重型機台或高載重貨架建築師或結構專業技師
變更使用原核准用途、實際營業型態、辦公與倉儲分區或新增營業空間可能不一致由建築師先查核使用執照與適用程序
機電機台增設、用電容量、配電、管線、通風、空調或製程設備大幅調整機電相關專業人員、承裝業及設計施工團隊
職安高處作業、吊掛、動火、臨時用電,或施工與既有產線同時進行雇主、承攬單位及職業安全衛生人員

上述程序不一定每一案都全部適用,也不代表完成室內裝修審查後,其他程序就會自動完成。比較穩妥的做法,是先盤點空間用途與全部施工項目,再由各專業人員確認需要申請、簽證、查驗或留存的文件。

服務延伸

系統傢俱+裝修許可,一次幫你想好

群新室內裝修設計工程有限公司協助企業整合系統傢俱、辦公動線與法規評估,打造好用又合規的辦公空間。

企業如何避免未審先做?

1. 簽租約或買廠辦前,先做裝修可行性評估

很多問題其實在租約或買賣契約簽下去之前就能發現。比如樓板載重夠不夠、用途能不能符合公司需求、能不能隔出預計的辦公室與倉儲區、消防設備是否需要大改、大樓是否允許施工。

若等簽約後才發現不能照原計畫裝修,企業就會很被動。

2. 平面配置初稿完成後,先給專業人員看

不要等施工圖都畫完、工班都排好,才問要不要送審。比較好的做法是,在平面配置初稿出來後,就先請建築師、室內裝修專業人員或消防設備師確認。

這時候調整隔間、天花、通道與機房位置,成本通常比事後改善低很多。

3. 不要只找便宜工班,要確認是否具備室內裝修資格

建築法第77條之2規定,室內裝修應由經內政部登記許可的室內裝修從業者辦理。若工程同時涉及分間牆、消防、結構或機電調整,也應由相應專業人員確認簽證與申辦需求,不能只以工班是否做得出來作為判斷標準。

廠辦裝修不是只要做得出來就好,還要做得合法、能查驗、能交付。

4. 把送審時間放進工程排程

企業最常低估的,就是審查時間。圖說準備、主管機關或審查機構審查、文件修正、消防確認、施工與竣工查驗,每一段都需要時間。

如果企業有搬遷日、開幕日、驗廠日或產線啟用日,送審時間要一開始就放進排程,不要用「正常施工天數」去倒推,否則很容易排不回來。

5. 契約寫清楚申請與文件責任

企業和設計公司、裝修公司、房東之間,最好把以下事項寫清楚:

契約應確認事項建議寫清楚
是否需要室內裝修審查由誰確認、何時確認
申請與送審責任由誰負責準備圖說與文件
房東配合義務權狀、同意書、原圖說誰提供
文件修正責任因誰的原因需要修正文件,時間與費用怎麼算
工程延誤風險若未依法申請導致時程受影響,責任如何分擔
竣工查驗完工後由誰辦理查驗與合格證明

若未在契約中釐清申請許可義務,後續出現裁罰、工程延誤或額外改善成本時,容易衍生違約與損害賠償爭議。

已經施工才發現可能要送審,怎麼辦?

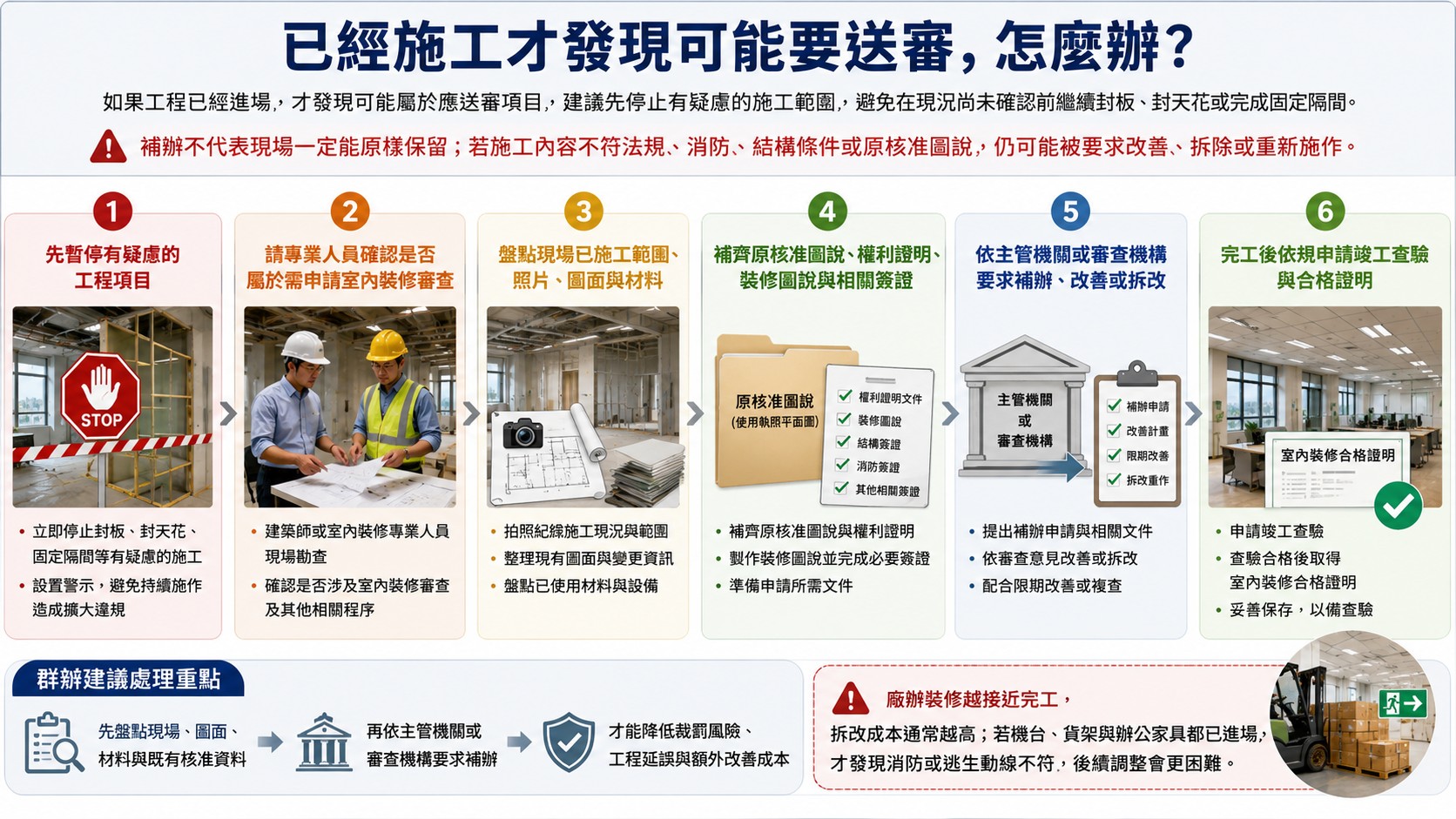

如果工程已經進場,才發現可能屬於應送審項目,建議先停止有疑慮的施工範圍,避免在現況尚未確認前繼續封板、封天花或完成固定隔間。補辦不代表現場一定能原樣保留;若施工內容不符法規、消防、結構條件或原核准圖說,仍可能被要求改善、拆除或重新施作。

先暫停有疑慮的工程項目
請專業人員確認是否屬於需申請室內裝修審查
盤點現場已施工範圍、照片、圖面與材料
補齊原核准圖說、權利證明、裝修圖說與相關簽證
依主管機關或審查機構要求補辦、改善或拆改
完工後依規申請竣工查驗與合格證明

群新建議處理重點不是先把工程趕完,而是先盤點現場、圖面、材料與既有核准資料,再依主管機關或審查機構要求補辦。廠辦裝修越接近完工,拆改成本通常越高;若機台、貨架與辦公家具都已進場,才發現消防或逃生動線不符,後續調整會更困難。

已經施工才發現可能要送審,怎麼辦?

廠辦裝修送審常見問題

廠辦裝修要先整合評估,才不會讓工程風險變成營運風險

從群新室內裝修的角度來看,廠辦裝修最需要避免的,就是把「裝修」看成單純的工程施作。對企業來說,廠辦是一個會直接影響營運效率、生產安全、員工動線與客戶驗廠的工作場域;只要隔間、天花、消防、機台配置或倉儲動線沒有先整合評估,後續就可能面臨裁罰、工程延誤與額外改善成本。

群新會建議企業主在規劃初期就先做三件事:

一、確認廠辦用途與現況條件
二、盤點預計施工內容是否涉及室內裝修審查、消防或結構
三、把送審、施工與竣工查驗一起納入整體時程。

這樣做看似前期多花一點時間,但能減少事後修正資料與工程配置的情況,也能讓設計、法規、工程與營運需求更順地接起來。

對企業而言,合法不是多一道麻煩程序,而是讓廠辦能穩定使用、順利驗收與安全營運的基本條件。

廠辦裝修前,先確認能不能合法施工

準備規劃廠辦、辦公室或企業空間裝修嗎?
群新室內裝修可協助企業從空間需求、工程內容、送審條件到施工規劃一起評估,降低未審先做可能帶來的裁罰、工程延誤與額外改善成本。

參考文獻

法規查核日期:2026 年 7 月 21 日。各縣市受理窗口、表格與地方作業規定可能調整,實際申請仍應以案件所在地主管建築機關或審查機構最新公告為準。

全國法規資料庫-建築法
全國法規資料庫-建築物室內裝修管理辦法
什麼!室內裝修申請沒做會被檢舉?找錯室內裝修團隊會更慘?
室內裝修沒申請會怎樣?罰則、停工、補辦與風險整理
2026台灣廠房室內裝修審查流程:客變與天花板施工懶人包
小心被檢舉,動工前先確定申請室內裝修許可了沒
建築物進行室內裝修,未申請許可嗎導致無法施工,應如何處理?
未申請室內裝修許可檢舉全攻略:罰款金額、補辦流程、檢舉電話一次搞懂

你可能會喜歡

辦公室裝修一定要申請室內裝修許可嗎?企業主最常忽略的風險
室內裝修審查需要哪些資料?企業裝修文件準備清單
新手必看!辦公室設計五大注意事項,避免踩雷省下時間與預算
